节流装置安装说明
发布时间:2010/10/19
|
--------浏览次数:
1917
次
节流装置安装说明

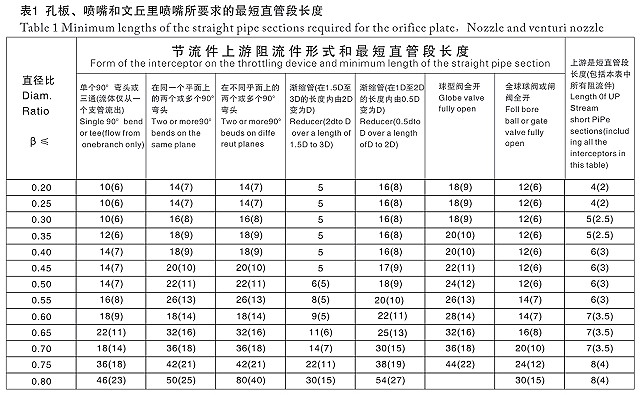

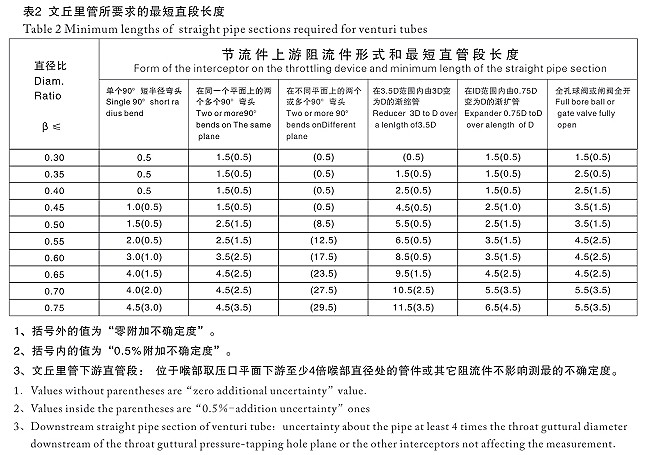

流体必须充满圆形管道,在紧邻节流装置的流体应是充分发展的紊流状态且无漩涡、流体必须保持亚音速,且是稳定的或仅随时间缓慢变化的;流体必须是单相流体或者可认为是单相流体。
在管道吹扫之前节流件(孔板、喷嘴等)必须取下,焊接式装置(包括长径喷嘴)用一段直管替代,待管道吹扫后再把焊接式装置安装上,以免冲管时损坏节流件,影响测量精度。

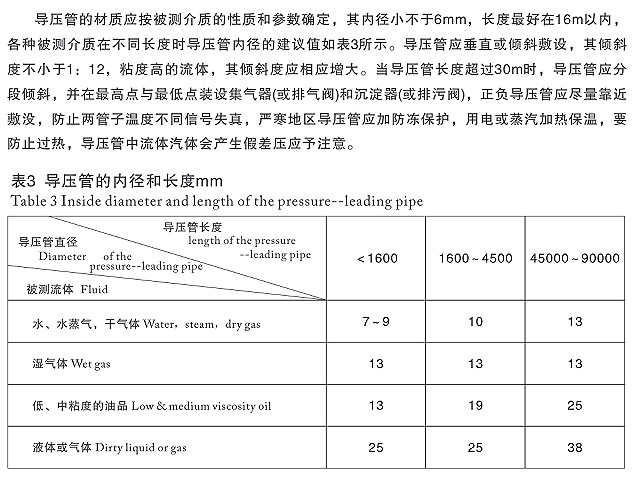

安装过程中,密封垫不得凸入管道内,垫片内径必须比管道内径大1—3mm,如采用缠绕式石墨垫或金属垫等密封垫片,则此垫片应在最后安装时才装上,避免多次重复拆装而损坏,我公司在产品组装时采用普通橡胶石棉垫片,待冲管结束后,再换上随箱小木箱中的缠绕式石墨垫或金属垫。节流件应垂直于管道轴线,其偏差允许在±1%之间。
